10月1日,正值国庆佳节,当人们沉浸在节日的祥和氛围中时,新疆伊犁项目部输煤系统建设现场依然一片繁忙。经过前期精心准备和连续奋战,输煤系统7号皮带单机空载调试一次性成功,设备启停平稳、保护动作灵敏、各项运行参数符合设计要求,为后续系统联动调试和整体投运奠定了坚实基础。

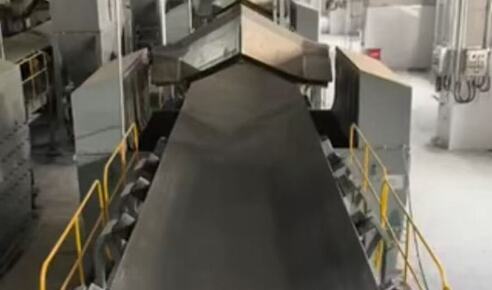

当天下午5时许,随着现场指挥一声令下,7号皮带缓缓启动。调试人员全程密切监控电流、电压、轴承温度、皮带跑偏及张紧度等关键参数,设备运行平稳无异响、无跑偏、无渗漏。经连续空载运行考核,各项技术指标全部达标,调试一次通过。现场监理及设备厂家代表共同见证了调试过程并签字确认。
在本次调试过程中,运维人员主动融入调试一线,全程跟学跟干、熟悉设备性能,实现了"边调试、边学习、边接管",为后续设备稳定运行和自主维护储备了力量。这一做法既检验了安装调试质量,也锻炼了运维队伍,真正做到了建设与生产运营的有效衔接。
国庆假期期间,项目部人员坚守施工一线,以劳动坚守向祖国生日献礼,用实际行动诠释了"工匠精神"和"铁军担当"。
7号皮带调试成功,是输煤系统建设的重要阶段性成果。下一步,项目部将乘势而上,继续推进后续设备单机调试和系统联动试运行,确保输煤系统按期安全可靠投运,为项目整体建设目标的顺利实现提供有力保障。
