5月11日,随着鄂能化图克分公司两年一度的短停甩头检修工作的全面铺开,图克化工项目部面临生产任务重、时间紧、作业空间小的严峻挑战,连续奋战18h,安全、优质、高效地完成了卸煤线109、401两条输送带的更换任务,用实际行动诠释了“奋战显本色,攻坚展风采”的铮铮誓言。

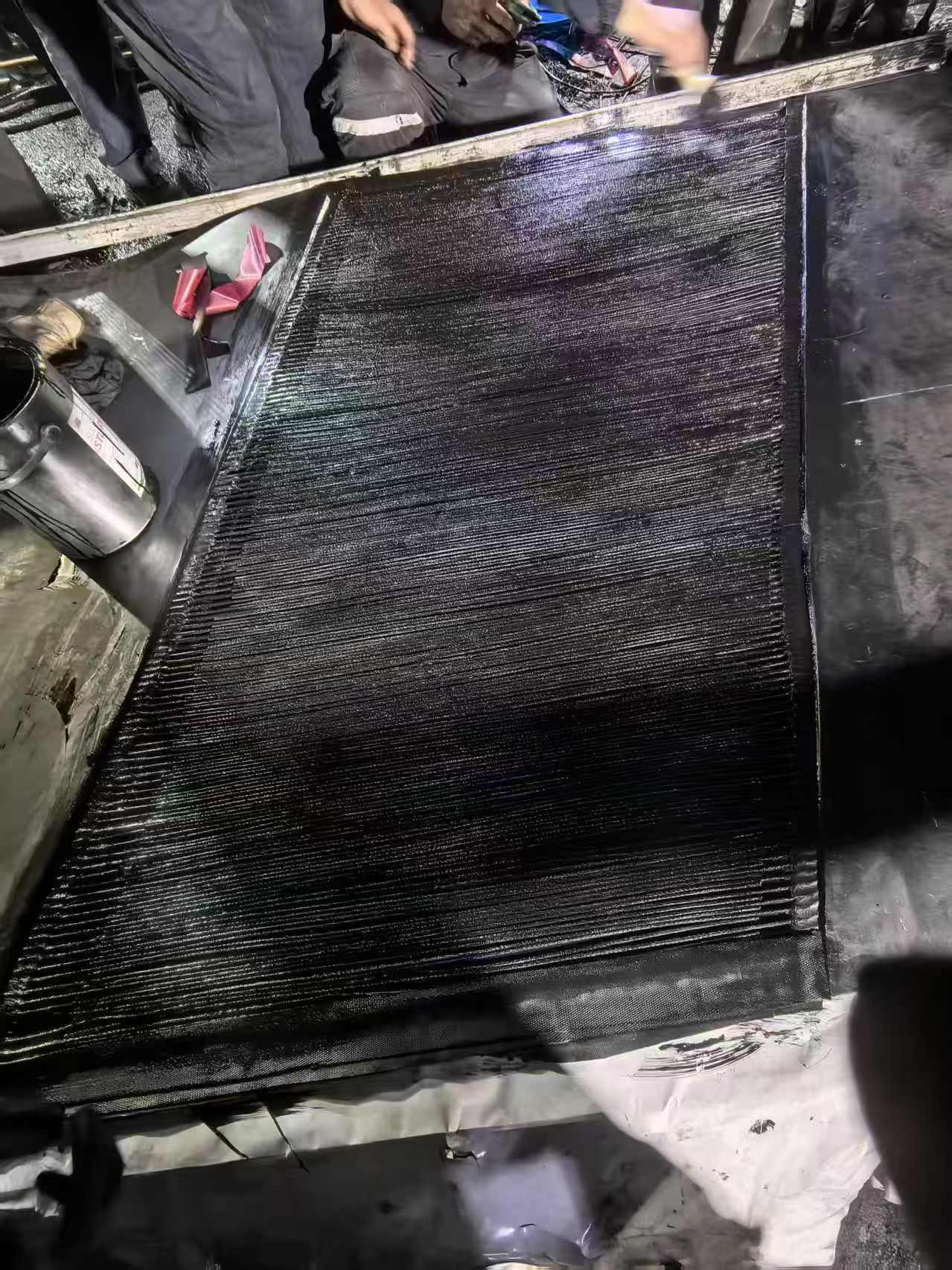

109带式输送机输送带为1.4m宽的钢丝绳芯输送带,长约70m,401带式输送机输送带为1.4m宽的棉帆布输送带,长约130m,两条输送带均是备煤工段卸煤线必经路线,因常年卸煤任务重,每天运行时间高达20余小时,存在磨损严重,经与业主方同意更换两台设备的输送带。为减少影响生产运营的时间,图克化工项目部提前谋划,精心组织,并多次组织人员进行现场对接、桌面预演,确定两条输送带同时更换方案。作业期间,项目部决策实行专人负责、多个班组“车轮战术”的组织方案,从开票准备、新旧输送带交替、输送带接头制作、硫化、调试,每道工序配合的井然有序,实现了自有班组人员连续奋战18h,同时完成两条输送带的更换任务,得到了业主方的高度认可。
此次109、401输送带更换任务的圆满完成,不仅打响了图克化工项目部运营厂短停甩头阶段的第一枪,还有效消除了设备运行隐患,保障了生产运营稳定,更是展现了“中煤铁军”的精神面貌,为明年大修任务的顺利开展奠定坚实基础。(卢传举图/文)
